Scenka z budowy: strop „siadł” po rozszalowaniu
Inwestor wchodzi na piętro, ogląda świeżo rozszalowany strop i od razu widzi coś niepokojącego: przy ścianie nośnej biegnie cienka rysa, a poziom podłogi w jednym rogu „uciekł” o dobry centymetr. Ekipa wzrusza ramionami – „beton zawsze trochę siada, nic się nie stanie”, ale w oczach inwestora pojawia się już pytanie: kto na to pozwolił?
W wielu takich przypadkach scenariusz jest podobny: pośpiech, presja, żeby szybciej postawić ściany wyżej, brak realnego odbioru stropu przed rozszalowaniem i decyzja podejmowana „na wyczucie”. Kierownik budowy przyjeżdża rzadko, polega na zapewnieniach wykonawcy, a termin rozdeskowania ustala się bardziej na podstawie kalendarza niż faktycznej wytrzymałości betonu. Problemy wychodzą później: zarysowania, nadmierne ugięcia, konieczność wzmacniania, a w skrajnych przypadkach nawet zagrożenie bezpieczeństwa.
Odbiór stropu przed rozszalowaniem nie jest uprzejmą formalnością ani „podpisem na kartce”, tylko kluczowym momentem kontroli konstrukcji. To od jakości tego odbioru zależy, czy strop będzie pracował prawidłowo przez dziesiątki lat, czy zacznie sprawiać problemy przy pierwszym obciążeniu ścianami, posadzką i meblami. Kierownik budowy musi tu działać jak lekarz przed wypisaniem pacjenta ze szpitala: zbadać, zinterpretować objawy, przejrzeć dokumentację i dopiero wtedy podjąć odpowiedzialną decyzję.
Zamiast zaufania do „doświadczenia” ekipy ciesielskiej czy żelbetowej potrzebne są konkretne kryteria, lista punktów do sprawdzenia i jasne rozumienie, kiedy wolno, a kiedy absolutnie nie wolno zdejmować podpór. Odbiór stropu przed rozszalowaniem to połączenie wiedzy z papierów (projekt, normy), oceny tego, co widać w betonie, oraz zdrowego rozsądku budowlanego.
Rola i odpowiedzialność kierownika budowy przy odbiorze stropu
Zakres odpowiedzialności prawnej i technicznej
Kierownik budowy, podejmując decyzję o rozszalowaniu stropu, bierze na siebie odpowiedzialność zarówno techniczną, jak i prawną za bezpieczeństwo konstrukcji. To on, zgodnie z przepisami prawa budowlanego, odpowiada za prowadzenie robót zgodnie z projektem i zasadami wiedzy technicznej. Jeśli po zbyt wczesnym rozdeskowaniu pojawią się poważne rysy, ugięcia lub – w skrajnym przypadku – uszkodzenie konstrukcji, prokurator będzie pytał przede wszystkim o to, czy kierownik budowy dochował należytej staranności.
Odbiór stropu przed rozszalowaniem powinien być przez kierownika traktowany jak formalny etap robót: decyzja o zdjęciu podpór nie może być „ustna” i przypadkowa. W dzienniku budowy powinien znaleźć się wpis potwierdzający: termin betonowania, warunki atmosferyczne, rodzaj zastosowanego betonu, zastosowane podpory montażowe oraz datę i zakres rozszalowania (całkowite lub częściowe). Brak takiej dokumentacji utrudnia później dochodzenie praw i może być interpretowany jako zaniedbanie.
Od strony technicznej kierownik odpowiada za to, by strop żelbetowy lub gęstożebrowy został obciążony dopiero wtedy, gdy uzyskał wymaganą wytrzymałość oraz gdy nie występują widoczne wady zagrażające bezpieczeństwu: nadmierne ugięcia, szerokie rysy, wykruszenia betonu na podporach, niepokojące deformacje podpór montażowych. Decyzja o rozszalowaniu jest więc decyzją o tym, że strop przechodzi z fazy „pielęgnacji” do fazy „pracy w konstrukcji budynku”.
Podział ról: nadzór, wykonawca, projektant, kierownik
Na budowie często miesza się role poszczególnych uczestników procesu, co prowadzi do nieporozumień. Przy odbiorze stropu przed rozszalowaniem warto jasno wskazać, kto za co odpowiada:
- Kierownik budowy – odpowiada za organizację robót, bezpieczeństwo konstrukcji i zatwierdzenie decyzji o rozszalowaniu. To on powinien sprawdzić strop i podpory oraz zdecydować, czy można je zdjąć w całości, częściowo, czy należy pozostawić podpory podporowe dłużej.
- Nadzór inwestorski (inspektor) – reprezentuje interes inwestora, może żądać dodatkowych badań, może wstrzymać rozszalowanie, jeśli ma zastrzeżenia. Nie zastępuje jednak kierownika budowy w jego obowiązkach.
- Wykonawca (ekipa ciesielska/zbrojarska/betoniarska) – odpowiada za prawidłowe wykonanie deskowania, zbrojenia, betonowania i pielęgnacji betonu zgodnie z poleceniami kierownika. Może zgłaszać swoje obserwacje, ale nie podejmuje samodzielnie decyzji o rozszalowaniu.
- Projektant konstrukcji – określa parametry stropu, klasy betonu, rozstaw zbrojenia i podpór oraz, w razie potrzeby, podaje wytyczne co do minimalnego czasu podparcia. W sytuacjach wątpliwych (np. nietypowe warunki atmosferyczne, zmiana technologii, zauważalne rysy) kierownik powinien skonsultować się z projektantem.
Gdy na budowie zaczyna dominować zasada „tak zawsze robimy, nic się nie stanie”, rośnie ryzyko błędów. Odbiór stropu przed rozszalowaniem to moment, w którym kierownik budowy musi być asertywny wobec wykonawcy i jasno postawić swoje wymagania.
Dlaczego nie wystarczy zaufanie do „doświadczenia” ekipy
Doświadczeni cieśle czy zbrojarze mają wyczucie konstrukcji, ale często opierają się na praktyce z poprzednich budów, które mogły mieć inną klasę betonu, inny rozpiętość stropu czy inny układ podpór. Strop monolityczny o rozpiętości 4,0 m na betonie C25/30 to zupełnie co innego niż płyta 6,0 m z betonu C20/25, szczególnie przy upałach lub niskich temperaturach. Uniwersalne „zawsze rozszalowujemy po 14 dniach” bywa zwyczajnie niebezpieczne.
Do tego dochodzą czynniki, których wykonawca często nie kontroluje lub nie docenia: skład mieszanki z betoniarni (domieszki przyspieszające/opóźniające wiązanie), faktyczna klasa betonu, sposób ułożenia i zagęszczenia, przerwy robocze, realna pielęgnacja (podlewanie, zabezpieczenie folią). Te elementy wprost wpływają na wytrzymałość młodego betonu, a więc i na bezpieczny termin rozdeskowania. Kierownik budowy ma obowiązek je znać i uwzględnić.
Zaufanie do wykonawcy nie może zastąpić czytania projektu, podstawowych obliczeń i oceny wizualnej stanu stropu. Ekipa często patrzy na harmonogram: „musimy szybko zdjąć szalunki, bo idziemy na następną robotę”. Kierownik powinien patrzeć na konstrukcję i odpowiedzialność, jaką bierze za lata użytkowania budynku.
Jak powinien wyglądać prawidłowy odbiór stropu przed rozszalowaniem
Prawidłowy odbiór stropu żelbetowego to nie tylko rzut oka z drabiny. Kierownik powinien:
- przejść całą powierzchnię stropu, zwłaszcza okolice podpór, otworów, podciągów i wieńców,
- obejrzeć spód płyty (od strony deskowania) – przez otwory w szalunkach, przy krawędziach, przy zejściach na niższą kondygnację,
- sprawdzić podpory montażowe: stan techniczny, ewentualne odkształcenia, nierównomierne osiadanie, luzy w głowicach,
- zanotować czas od betonowania i warunki dojrzewania betonu (temperatura, pielęgnacja, ewentualny mróz),
- zweryfikować zgodność z projektem (grubość płyty, układ żeber i podciągów, typ stropu) na podstawie dokumentacji,
- sprawdzić, czy nie wprowadzono nieuzgodnionych zmian (np. dodatkowe otwory wykute w stropie, przesunięte ściany, wycięcia pod instalacje),
- zdecydować, czy rozszalowanie będzie całkowite czy etapowe (np. zdjęcie części deskowania przy pozostawieniu podpór pośrednich).
Tak przeprowadzony odbiór, udokumentowany wpisem w dzienniku budowy i ewentualnie zdjęciami, minimalizuje ryzyko sporów i problemów eksploatacyjnych. Mini-wniosek: kierownik nie tylko „podpisuje”, ale aktywnie bada strop i warunki, w jakich ma zacząć pracować.

Podstawy techniczne: z czego i jak wykonuje się stropy w domach jednorodzinnych
Najczęściej stosowane rodzaje stropów
Typ stropu decyduje o tym, jak przebiega odbiór przed rozszalowaniem i jakie kryteria są kluczowe. W domach jednorodzinnych spotyka się głównie:
- Strop monolityczny żelbetowy – płyta wylewana na pełnym deskowaniu (tradycyjnym lub systemowym), z pełnym zbrojeniem dolnym i górnym, żebrami, podciągami i wieńcami. Zazwyczaj wymaga pełnego podparcia na czas betonowania i dojrzewania.
- Strop gęstożebrowy (np. Teriva, Fert, innych systemów) – belki nośne (prefabrykowane lub zbrojone na budowie), pustaki stropowe i nadbeton. Podpory montażowe (stemple) umieszcza się w określonych miejscach, często co 1/3–1/4 rozpiętości.
- Strop typu filigran – cienkie płyty prefabrykowane z dolnym zbrojeniem i nadbetonem wykonywanym na budowie. Wymaga odpowiedniego podparcia płyt do czasu związania nadbetonu.
- Strop z płyt kanałowych (np. kanałowe sprężone) – płyty prefabrykowane o znacznej nośności, oparte na ścianach i podciągach, zwykle z cienką warstwą nadbetonu wyrównującego. Tutaj kwestia „rozszalowania” dotyczy głównie podpór montażowych i ewentualnych deskowań przy wieńcach i otworach.
Każdy z tych stropów ma inne newralgiczne miejsca: dla stropu monolitycznego są to podpory i narożniki, dla gęstożebrowego – miejsca oparcia belek i ułożenie pustaków, dla filigranu – styk prefabrykatów i nadbetonu, a dla płyt kanałowych – strefy podparcia i otwory instalacyjne. Kierownik budowy musi mieć świadomość, gdzie najczęściej pojawiają się problemy po wylaniu betonu.
Wpływ typu stropu na odbiór i rozdeskowanie
Typ stropu wpływa na to, jak długo powinien on pozostać podparty i jakie kontrole są priorytetowe:
- W stropie monolitycznym zazwyczaj stosuje się pełne deskowanie i gęsty rozstaw podpór. Często po wstępnym dojrzewaniu betonu zdejmuje się tylko poszycie deskowania, pozostawiając stemple podporowe w kluczowych miejscach jeszcze przez pewien czas. Niewłaściwe lub zbyt wczesne usunięcie wszystkich podpór może spowodować nadmierne ugięcia lub rysy nad podporami.
- W stropach gęstożebrowych kluczowe jest utrzymanie podpór montażowych pod belkami do czasu, aż nadbeton uzyska wystarczającą wytrzymałość. Częstym błędem jest zdejmowanie stempli zbyt wcześnie „bo pustaki i belki to prefabrykaty, więc trzymają od razu”. Tymczasem systemowe wytyczne producenckie określają minimalne czasy podparcia.
- W stropach typu filigran ważne jest odpowiednie podparcie w miejscach, gdzie prefabrykowane płyty łączą się i gdzie nadbeton tworzy jednolitą płytę. Kierownik musi szczególnie kontrolować jakość połączenia prefabrykat–nadbeton oraz ewentualne rysy w strefach łączeń.
- W stropach z płyt kanałowych istotne jest prawidłowe oparcie płyt na podporach, brak wyszczerbień krawędzi oraz prawidłowe zabezpieczenie otworów. Podpory montażowe często usuwa się stosunkowo szybko, ale trzeba uwzględnić ewentualny nadbeton i dodatkowe elementy konstrukcyjne.
Wniosek jest prosty: czas i sposób rozszalowania musi wynikać z konkretnego rozwiązania stropu, a nie z jednego, uniwersalnego schematu. Kierownik powinien znać szczegółowe wytyczne systemowe (np. instrukcje producenta Terivy, filigranu) oraz zapisy projektu.
Kluczowe parametry z projektu, które trzeba mieć przed oczami
Przed wejściem na rusztowanie kierownik powinien mieć przy sobie projekt stropu i znać z niego co najmniej podstawowe parametry:
- Grubość płyty stropowej – wpływa na sztywność i nośność. Cieńsze płyty (np. 14–16 cm) są bardziej wrażliwe na zbyt wczesne usunięcie podpór niż masywne płyty 20–22 cm.
- Klasa betonu – np. C20/25, C25/30. Od niej zależy tempo przyrostu wytrzymałości. Należy porównać ją z dokumentem z wytwórni betonu oraz z ewentualnymi domieszkami (przyspieszające/opóźniające wiązanie).
- Gatunek i rozstaw stali zbrojeniowej – nie chodzi o samą poprawność zbrojenia przed betonowaniem, ale też o to, jak zbrojenie wpływa na możliwości przenoszenia obciążeń po wstępnym związaniu betonu.
Informacje o rozpiętościach, obciążeniach i podporach
Na jednej z budów inwestor dopytywał, czy da się „trochę szybciej zdjąć szalunki”, bo sprzęt potrzebny był na kolejnej realizacji. Kierownik spojrzał w projekt, zobaczył rozpiętość prawie 7 m i dodatkową ściankę działową dokładaną na stropie – rozmowa skończyła się odłożeniem rozdeskowania o tydzień. Wystarczył rzut oka na kilka kluczowych liczb, żeby uchronić się przed kłopotami.
Przy odbiorze stropu przed rozszalowaniem kierownik musi „czytać” projekt pod kątem statyki, nie tylko geometrii:
- Rozpiętość stropu – im większa odległość między podporami, tym większe ugięcia i większa wrażliwość na wczesne usunięcie podpór. Dla dużych rozpiętości często konieczne jest dłuższe podparcie lub etapowe zdejmowanie szalunków.
- Układ konstrukcyjny – płyta jednoprzęsłowa, wieloprzęsłowa, z podciągami, z żeberkami pośrednimi. Płyta wieloprzęsłowa po rozdeskowaniu zaczyna inaczej pracować niż przy pełnym podparciu, co przekłada się na rozkład ugięć i rys.
- Zakładane obciążenia użytkowe – inaczej traktuje się strop nad nieogrzewanym garażem, inaczej nad salonem, a jeszcze inaczej nad pomieszczeniem, gdzie przewidziano ciężkie zabudowy czy ścianki działowe. Kierownik powinien przewidzieć, czy nie nastąpi przedwczesne obciążenie młodego betonu (np. składowanie bloczków, cegieł, płyt g-k).
- Dodatkowe elementy konstrukcyjne – ścianki działowe na stropie, kominy, ciężkie okładziny podłogowe. Jeżeli projekt przewiduje takie obciążenia, ich lokalizacja ma znaczenie przy planowaniu etapu zdejmowania podpór.
- Rozmieszczenie podpór montażowych – w projektach coraz częściej pojawiają się schematy rozmieszczenia stempli lub wytyczne producentów systemowych stropów. Kierownik powinien je porównać ze stanem faktycznym.
Mini-wniosek: odbierając strop, kierownik nie tylko patrzy na to, co już wylano, ale też na to, co jeszcze ten strop ma w przyszłości unieść.
Znaczenie detali: otwory, podciągi, wieńce, nadproża
Na etapie rozszalowania często wychodzą „grzeszki” wykonawcze: przesunięte otwory, dorysowane na ścianie podciągi, które w rzeczywistości wyglądają inaczej niż w projekcie. Jeśli kierownik zlekceważy to przy odbiorze, poprawki po rozdeskowaniu bywają bardzo kosztowne.
Detale, na które szczególnie trzeba spojrzeć:
- Otwory w stropie (klatki schodowe, szyby instalacyjne, kominy) – ich położenie i wielkość muszą być zgodne z projektem. Dodatkowo kierownik ocenia, czy wokół otworów wykonano odpowiednie wzmocnienia (dodatkowe pręty, żebra, podciągi).
- Podciągi i żebra – w praktyce spotyka się przesunięcia osi podciągów lub zmiany ich przekrojów „dla wygody deskowania”. Odbiór przed rozszalowaniem to ostatni moment, aby zareagować, gdy coś jest ewidentnie niezgodne z projektem.
- Wieńce obwodowe – należy ocenić ich ciągłość, wysokość i powiązanie z płytą stropową oraz ścianami. Szczególnie ważne jest odpowiednie zakotwienie zbrojenia i brak „sztywnych” przerw roboczych w narożach.
- Nadproża w strefie stropu – zdarza się, że wieniec stropowy „zlewa się” funkcjonalnie z nadprożem nad dużym otworem okiennym. Kierownik musi mieć pewność, że zbrojenie i betonowanie tej strefy wykonano zgodnie z projektem, bo po rozszalowaniu dostęp będzie praktycznie niemożliwy.
Im lepiej zbadane detale przed rozdeskowaniem, tym mniej niespodzianek przy dalszych etapach budowy.
Warunki konieczne przed betonowaniem: co kierownik powinien zatwierdzić, zanim wjedzie gruszka

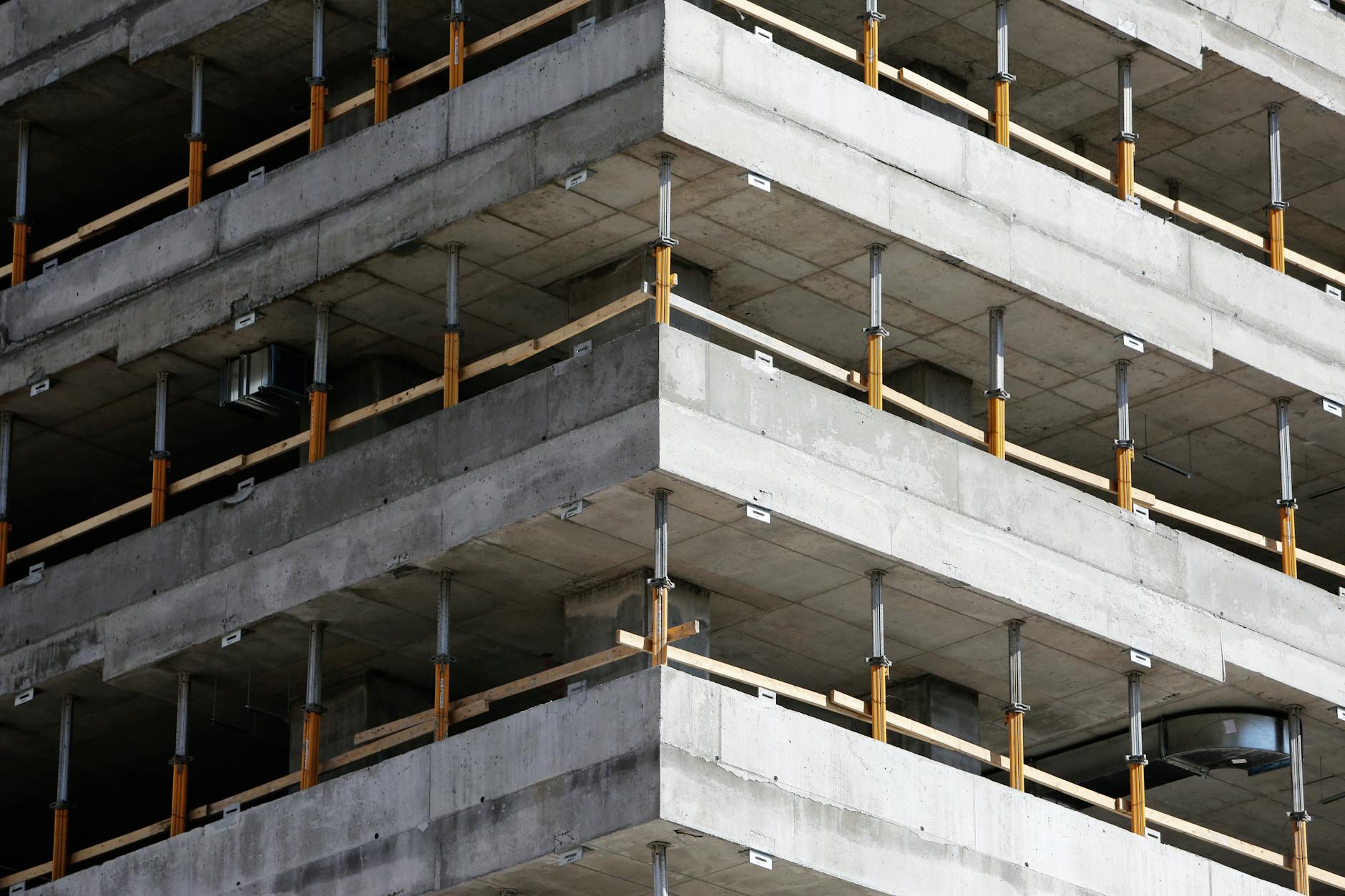

Kontrola deskowania i podpór montażowych
Jedna z typowych scenek: ekipa melduje „szalunki gotowe, czekamy na odbiór”, a kierownik po wejściu na rusztowanie widzi brak zastrzałów i kilka stempli opartych na luźnych cegłach. Z zewnątrz wszystko wygląda równo, ale wystarczy większe obciążenie świeżym betonem, żeby konstrukcja pomocnicza zaczęła pracować jak domek z kart.
Przed wjazdem betoniarki kierownik powinien szczegółowo skontrolować konstrukcję tymczasową:
- Stan techniczny podpór – równe, niepogiete stemple, sprawne śruby regulacyjne, brak widocznych uszkodzeń drewna i elementów metalowych.
- Rozstaw podpór – zgodność z projektem lub wytycznymi systemowymi. Zbyt duże odległości między stemplami zwiększają ryzyko przegięcia deskowania i lokalnych osiadań.
- Podparcie dolne stempli – stabilne i sztywne oparcie na podłożu: łaty rozkładające nacisk, podkłady drewniane lub betonowa posadzka. Niedopuszczalne jest stawianie stempli na kawałkach cegieł czy bloczków.
- Podparcie górne – stabilne oparcie głowicy podpora–belka/rygiel. Kierownik ocenia, czy węzły nie mają „luzów”, które podczas betonowania mogą „siąść”.
- Usztywnienie konstrukcji – zastrzały, rygle poprzeczne, stężenia, które zapobiegają wyboczeniu stempli i przesuwaniu się deskowania pod naporem betonu.
- Jakość powierzchni deskowania – równe płyty, brak dużych szczelin, odpowiedni stan płyt szalunkowych (nieprzemoknięte, niezbutwiałe).
Tutaj mini-wniosek jest prosty: jeśli konstrukcja tymczasowa wygląda niepewnie przed betonowaniem, to pod ciężarem świeżego betonu na pewno nie będzie lepiej.
Sprawdzenie zbrojenia i zakotwień
Przegląd zbrojenia to jedno z najważniejszych zadań kierownika, którego nie da się nadrobić później. Po wylaniu betonu większość błędów staje się niewidoczna, a często też nieodwracalna.
Przy odbiorze zbrojenia stropu kierownik powinien zwrócić uwagę na:
- Zgodność średnic i rozstawu prętów – szczególnie w strefach podparć, przy otworach, pod ściankami działowymi i w narożnikach.
- Długości zakotwień – pręty muszą zachodzić na siebie i w wieńce zgodnie z projektem. Skracanie zakotwień „bo szkoda materiału” drastycznie obniża nośność połączeń.
- Rozmieszczenie zbrojenia górnego i dolnego – właściwe ułożenie prętów w przekroju (niezgniecione dystanse, zachowane otuliny). Pręty górne nad podporami nie mogą „spłynąć” w dół podczas betonowania.
- Pręty dodatkowe – w strefach otworów, pod ścianami działowymi, nad podciągami, przy schodach. Ich brak bywa trudny do wychwycenia po rozdeskowaniu, ale skutki widać jako zarysowania i nadmierne ugięcia.
- Otulina betonowa – dystanse powinny zapewniać wymaganą otulinę (najczęściej kilka centymetrów, zgodnie z projektem). Kontakt pręt–deskowanie lub pręt–pustak jest niedopuszczalny.
Jeśli coś budzi wątpliwości, dużo łatwiej poprawić to przed przyjazdem gruszki niż rozkuwań strop po wylaniu.
Przygotowanie instalacji i elementów osadzanych w betonie
Część problemów po rozdeskowaniu wynika nie z konstrukcji, lecz z instalacji „dopychanych” na siłę do gotowego stropu. Kierownik, który przed betonowaniem przyjrzy się temu etapowi, oszczędza wszystkim nerwów.
Przed wylaniem betonu należy skontrolować:
- Przejścia instalacyjne – rury peszli, tuleje, przepusty osadzone w szalunku w miejscach przewidzianych w projekcie. Brak zaplanowanych przepustów skutkuje potem kuciem stropu.
- Puszki elektryczne i skrzynki rozdzielcze – stabilnie zamocowane, tak aby nie „pływały” w mieszance podczas wylewania.
- Elementy kotwiące – szpilki, kotwy chemiczne planowane pod słupy stalowe, balustrady, bariery. W razie ich braku wykonanie trwałych połączeń na późniejszym etapie komplikuje się lub jest mniej pewne.
- Warstwę podkładową pod izolacje – jeśli przewidziano spadki, np. na stropodachu, trzeba sprawdzić ich przebieg już na etapie deskowania i zbrojenia.
Mini-wniosek: dobrze dograny etap przed betonowaniem ogranicza późniejsze „rzeźbienie” w konstrukcji, które osłabia strop i komplikuje odbiór przed rozszalowaniem.
Warunki pogodowe i logistyka betonowania
Niepozorna zmiana terminu betonowania z rana na popołudnie w upalny dzień może całkowicie zmienić warunki wiązania mieszanki. Kierownik, który bierze pod uwagę nie tylko kalendarz, ale i pogodę, ma mniejsze problemy przy późniejszym odbiorze.
Przed startem betonowania warto przeanalizować:
- Temperaturę powietrza – betonowanie przy dużym upale lub mrozie wymaga szczególnych środków (domieszki, osłony, ogrzewanie, polewanie wodą). Bez tego dojrzewanie jest nierównomierne, co odbija się na stanie stropu przy rozszalowaniu.
- Przewidywane opady – intensywny deszcz bezpośrednio po betonowaniu może wypłukać spoiwo z górnej warstwy, a długotrwały brak zabezpieczenia powierzchni przy wysokich temperaturach przyspiesza wysychanie i skurcz.
- Sposób dostarczenia i układania betonu – czy przewidziano pompę, jak długa jest trasa, ile czasu zajmie wbudowanie mieszanki. Długie przerwy w trakcie betonowania dużych płyt to ryzyko powstawania niekontrolowanych przerw roboczych.
- Liczbę i przygotowanie osób do pracy – odpowiednia ekipa do rozprowadzania i zagęszczania betonu zmniejsza ryzyko „łatek” i nierówności, które potem widać po rozdeskowaniu.
Warunki pogodowe i organizacyjne wyjściowo ustawiają jakość stropu, którą kierownik będzie oceniał przy odbiorze przed rozszalowaniem. Jeśli na starcie coś było zaniedbane, na końcu rzadko bywa dobrze.

Pielęgnacja betonu i czas dojrzewania: kiedy w ogóle myśleć o rozszalowaniu
Jak beton zyskuje wytrzymałość w czasie
Na jednej budowie wykonawca zapewniał, że „po tygodniu to beton ma już prawie sto procent wytrzymałości”. Kilka rys przy słupie po rozdeskowaniu szybko zweryfikowało ten mit. Rzeczywiste tempo dojrzewania betonu zależy od kilku czynników, które kierownik musi brać pod uwagę, zanim wyrazi zgodę na usunięcie podpór.
Podstawowe zasady dojrzewania betonu:
- Wytrzymałość projektowa (np. C25/30) jest określana dla wieku 28 dni w standardowych warunkach laboratoryjnych, a nie na budowie.
- Przyrost wytrzymałości jest szybki w pierwszych dniach, ale mocno zależy od temperatury i wilgotności. Przy niższych temperaturach beton „dojrzewa” wolniej.
- Domieszki (przyspieszające lub opóźniające wiązanie) zmieniają tempo przyrostu wytrzymałości, co trzeba odnotować na etapie zamawiania mieszanki i późniejszego odbioru.
Kierownik, decydując o rozszalowaniu, nie powinien opierać się na jednym, stałym terminie kalendarzowym, tylko na szacowanej wytrzymałości betonu w konkretnych warunkach.
Jak prawidłowo pielęgnować strop po wylaniu
Na wielu małych budowach po zabetonowaniu stropu ekipa po prostu „zamyka bramę i jedzie”. Po kilku dniach wracają zdjąć szalunki, a beton przez cały ten czas był wystawiony na słońce i wiatr. Skurczowe rysy i osłabiona powierzchnia płyty są wtedy niemal gwarantowane.
Prawidłowa pielęgnacja stropu obejmuje kilka prostych, ale konsekwentnych działań:
- Utrzymywanie wilgotności – regularne polewanie wodą (szczególnie w pierwszych dniach), stosowanie mat, geowłókniny lub folii ograniczającej odparowanie. Pozwala to na pełniejszą hydratację cementu.
- Ochrona przed słońcem i wiatrem – osłony przeciwsłoneczne, folie lub maty zabezpieczające przed gwałtownym wysychaniem powierzchni.
- Ochrona przed mrozem – przy niskich temperaturach stosuje się dodatki przeciwmrozowe, osłony termiczne, czasem dogrzewanie. Niedopuszczenie do zamarznięcia młodego betonu ma kluczowe znaczenie dla jego późniejszej nośności.
- Ograniczenie obciążeń w okresie dojrzewania – zakaz składowania ciężkich materiałów na świeżo zabetonowanej płycie, brak prac powodujących silne wibracje czy uderzenia.
Mini-wniosek: im lepsza pielęgnacja, tym większa szansa, że przy odbiorze przed rozszalowaniem strop będzie zachowywał się przewidywalnie, bez nadmiernych rys i ugięć.
Kontrola dojrzałości betonu przed rozszalowaniem
Na jednej z budów inwestor naciskał: „Sąsiad rozszalował po tygodniu i nic się nie stało, to i tu można”. Kierownik, zamiast dyskutować o „tradycji osiedla”, wyjął młotek, obejrzał powierzchnię, przejrzał dziennik budowy z zapisem temperatur i bez emocji odsunął termin o kilka dni. Po rozdeskowaniu strop był sztywny, bez widocznych rys i bez „klawiszowania” między przęsłami.
Ocena gotowości do rozszalowania nie może opierać się na samym kalendarzu lub presji wykonawcy. Kierownik powinien przeprowadzić prostą, ale systematyczną kontrolę:
- Przegląd dokumentacji betonu – jakie było zamówione i faktycznie dostarczone klasy betonu, jakie domieszki zastosowano, jakie były warunki betonowania (zapisy w dzienniku budowy, karty dostawy).
- Ocena czasu od betonowania – ile dni upłynęło od wylania stropu przy danych temperaturach. Strop betonowany przy 5–10°C po 7 dniach będzie w zupełnie innej kondycji niż strop betonowany przy 20°C.
- Oględziny powierzchni betonu – jednolita barwa (brak „mlecznych”, wyraźnie jaśniejszych fragmentów), brak miękkich, kruszących się stref na krawędziach i przy słupach.
- Prosta próba „młotkowa” – ostrożne opukiwanie powierzchni i krawędzi betonu. Głuchy, „miękki” odgłos lub wykruszanie naroży przy lekkim uderzeniu to sygnał, że jest za wcześnie.
- Badania wytrzymałości (jeśli przewidziano) – wyniki próbki kontrolnej (kostki, walce) lub badania nieniszczące (młotek Schmidta) przy większych inwestycjach czy nietypowych warunkach wykonania.
Jeżeli którykolwiek z tych elementów budzi zastrzeżenia, bezpieczniej przesunąć termin rozszalowania niż ryzykować ugięcia, rysy lub konieczność awaryjnego podparcia po fakcie.
Stopniowe odciążanie i etapowe rozszalowanie
Na innej budowie majster kazał jednego dnia „zdjąć wszystko, bo trzeba szalunki na kolejną robotę”. Robotnicy odpięli stężenia, wyrzucili kliny, a strop w kilku przęsłach natychmiast „oddał” kilka milimetrów – drzwi w ścianie niżej przestały się domykać. Kierownik zarządził ponowne podparcie, ale szkoda już zrobiona.
Bezpieczne rozszalowanie stropu rzadko polega na jednym, gwałtownym ruchu. Kierownik powinien egzekwować etapowe działanie:
- Poluzowanie podpór przed całkowitym demontażem – najpierw delikatne wybicie klinów/opuszczenie podpór o kilka milimetrów i obserwacja zachowania stropu (czy nie pojawiają się rysy, czy ugięcie nie jest nadmierne).
- Stopniowe zdejmowanie stempli – najpierw w przęsłach o najmniejszej rozpiętości i obciążeniu, później w trudniejszych miejscach. Dobrym zwyczajem jest zostawienie części podpór „bezpiecznych” dłużej, szczególnie pod ścianami działowymi na stropie.
- Odciążenie stref newralgicznych na końcu – słupy, belki główne, miejsca dużych obciążeń skupionych (np. pod przyszłymi kominami) powinny być odszalowywane ze szczególną ostrożnością.
- Kontrola zachowania konstrukcji w trakcie – kierownik nie podpisuje odbioru stropu zza biurka. W kluczowych momentach powinien być fizycznie obecny i reagować na niepokojące sygnały (trzaski, zarysowania, gwałtowny „skok” stropu po zdjęciu kilku podpór).
Stopniowe rozszalowanie daje możliwość „złapania” problemu na wczesnym etapie – zanim zniknie ostatni stempel, a strop zostanie pozostawiony sam sobie.
Kryteria techniczne odbioru stropu przed rozszalowaniem
Ocena ugięć i przemieszczeń
Na jednej z inwestycji budowlańcy skarżyli się, że „strop trochę siadł po zdjęciu dolnej kondygnacji stempli, ale mieści się w normie, bo tak zawsze jest”. Kierownik poprosił o prostą ławę murarską i poziomicę – na środku przęsła różnica wyniosła kilka centymetrów, co przy niewielkiej rozpiętości było nie do zaakceptowania.
Przed ostatecznym rozszalowaniem kierownik powinien mieć orientację, jak strop pracuje już po częściowym odciążeniu. Pomagają w tym nieskomplikowane, ale uporządkowane metody:
- Wzrokowa ocena płaskości – obserwacja płyty wzdłuż i w poprzek przęseł, najlepiej z niskiej perspektywy (na kolanach, „pod światło”). Wszelkie wyraźne „brzuchy” lub „łódki” to sygnał do ostrożności.
- Sprawdzenie łatą i poziomicą – przyłożenie długiej łaty (np. 2–3 m) w różnych kierunkach i pomiar maksymalnych szczelin pod nią. Pozwala wychwycić lokalne nadmierne ugięcia lub garby.
- Porównanie z założeniami projektowymi – projektant określa dopuszczalne ugięcia użytkowe (np. w funkcji rozpiętości L). Jeśli widać gołym okiem znaczną deformację, warto skonsultować ją z projektantem jeszcze przed całkowitym zdjęciem podpór.
- Obserwacja w czasie – jeśli rozszalowanie odbywa się etapami, warto odnotować, czy ugięcia po zdjęciu części stempli stabilizują się, czy postępują dalej (np. poprzez prosty pomiar odległości od stałego punktu odniesienia, np. spodu belki niżej).
Strop, który przed pełnym rozszalowaniem wykazuje już widoczne, nadmierne ugięcia, powinien zostać ponownie podparty i skonsultowany z projektantem konstrukcji.
Kontrola zarysowań i spękań
Na jednym z domów inwestor zauważył, że po zdjęciu części deskowania pojawiły się cienkie, pajęczynowe rysy wzdłuż belek. Ekipa machnęła ręką: „to tylko skurczówki”. Kierownik dopiero po bliższym obejrzeniu odróżnił skurczowe, powierzchniowe ryski od głębszych, ciągłych pęknięć przy słupie, które wymagały natychmiastowej reakcji.
Rysy na betonie nie zawsze oznaczają katastrofę, ale wymagają klasyfikacji. Kierownik powinien zwrócić uwagę na kilka aspektów:
- Lokalizację rys – inne znaczenie mają rysy biegnące po powierzchni płyty z dala od podpór, a inne w strefach przypodporowych, przy głowicach słupów, nad podciągami lub w rejonie otworów.
- Kierunek i przebieg – rysy prostopadłe do osi przęsła w strefie rozciąganej płyty często wynikają z pracy zginanej i mogą być w niewielkim zakresie dopuszczalne; rysy ukośne, schodkowe lub promieniste od naroży otworów są znacznie groźniejsze.
- Szerokość rys – mikrorysy włoskowate (często trudne do uchwycenia paznokciem) zwykle mają charakter skurczowy. Szerokie, wyraźne pęknięcia, szczególnie przechodzące przez cały przekrój, są powodem do natychmiastowej konsultacji z projektantem.
- Głębokość i ciągłość – czy rysa jest tylko powierzchowna (widoczna po jednostronnym zwilżeniu, znika w głębi), czy widoczna również od spodu stropu lub przy krawędziach, co sugeruje jej pełną głębokość.
- Rozwój w czasie – jeśli po częściowym rozszalowaniu rysy się powiększają lub pojawiają nowe, nie wolno kontynuować odciążania bez wyjaśnienia przyczyny.
Krótka seria zdjęć i szkic rozmieszczenia rys w dzienniku budowy bardzo pomaga przy ewentualnych późniejszych analizach i wzmacnianiu konstrukcji.
Sprawdzenie współpracy stropu ze ścianami i słupami
Na pewnej budowie, po rozszalowaniu jednego z przęseł, murarze niżej zgłosili, że na narożu ściany nośnej pojawiło się pęknięcie „od okna do sufitu”. Okazało się, że wieniec nie był prawidłowo zespolony ze ścianą, a kierownik przy wcześniejszych odbiorach nie zwrócił uwagi na brak kotew.
Strop nie pracuje w oderwaniu od pozostałych elementów konstrukcji. Przy odbiorze przed pełnym rozszalowaniem kierownik powinien:
- Obejrzeć strefy podparcia stropu – miejsca, gdzie płyta leży na ścianach i podciągach, czy nie ma wykruszeń betonu, lokalnych zgnieceń, widocznych rys w murze tuż pod stropem.
- Sprawdzić połączenia ze słupami i wieńcami – czy nie widać „odspajania” betonu stropu od głowic słupów, czy nadproża i wieńce są zespolone z płytą zgodnie z projektem (brak widocznych szczelin).
- Ocenić stan ścian poniżej – czy na ścianach nośnych i działowych pod stropem nie pojawiły się nowe, ukośne rysy, szczególnie w narożach otworów okiennych i drzwiowych, co może świadczyć o nierównomiernym przekazywaniu obciążeń.
- Zwrócić uwagę na strefy pod przyszłymi ścianami działowymi na stropie – jeżeli przewidziano dodatkowe zbrojenie pod takimi ścianami, trzeba się upewnić, że płyta w tych miejscach nie wykazuje nadmiernego ugięcia już na tym etapie.
Dobra współpraca stropu z podporami to jedna z kluczowych przesłanek, że konstrukcja zachowa się poprawnie po całkowitym usunięciu podpór montażowych.
Kontrola jakości spodniej powierzchni stropu po zdjęciu deskowania brzegowego
Przy jednym z domów jednorodzinnych ściany działowe na piętrze miały oprzeć się blisko krawędzi płyty. Po zdjęciu bocznego deskowania okazało się, że w narożu płyta ma miejscami zaledwie kilka centymetrów grubości – beton „uciekł”, a zbrojenie leżało niemal przy samej dolnej krawędzi.
Zanim znikną wszystkie stemple i szalunki od spodu, kierownik powinien wykorzystać każdą okazję do wglądu w przekrój i spodnią powierzchnię stropu:
- Ocenę równomierności grubości płyty – na odsłoniętych krawędziach (np. przy klatce schodowej, otworach technologicznych) można zmierzyć rzeczywistą grubość stropu i porównać ją z projektem.
- Sprawdzenie położenia zbrojenia przy krawędziach – czy pręty górne i dolne nie „wyszły” z otuliny, czy nie widać ich tuż pod powierzchnią, co może wymagać miejscowego zabezpieczenia antykorozyjnego lub nawet naprawy strukturalnej.
- Poszukiwanie raków i pustek – lokalne kawerny, jamy po niedokładnym zagęszczeniu betonu przy deskowaniu brzegowym, szczególnie w strefach podparcia i przy zbrojeniu górnym.
- Ocena jakości betonu przy otworach i wnękach – okolice przepustów, otworów instalacyjnych, trzonów kominowych są newralgiczne; wszelkie osłabienia w tych miejscach powinny być udokumentowane i uzgodnione z projektantem przed dalszym odciążaniem.
Jeśli na tym etapie widać istotne wady przekroju lub zbrojenia, decyzja o pełnym rozszalowaniu powinna być wstrzymana do momentu opracowania sposobu naprawy i ewentualnego wzmocnienia.
Ograniczenie wczesnych obciążeń użytkowych
Na jednej budowie ekipa tynkarska „z marszu” zaczęła składować worki z materiałem na świeżo odszalowanym stropie, bo „tak wygodniej”. Po kilku dniach na suficie niższego piętra pojawiły się wyraźne rysy i gniazda odspojonego tynku. Kierownik, który nie zareaguje na takie praktyki, szybko będzie mieć poważniejszy problem niż estetyka sufitów.
Odbiór stropu przed rozszalowaniem powinien obejmować także ustalenie zasad jego dalszej eksploatacji w okresie dojrzewania betonu:
- Zakaz składowania ciężkich materiałów – palety pustaków, cementu, płyt g-k czy innych ciężkich elementów powinny być lokalizowane w miejscach przewidzianych przez projektanta (np. blisko ścian nośnych), a nie „gdzie się zmieści”.
- Ograniczenie ruchu sprzętu ciężkiego – wjazd miniładowarki, podnośników czy innych maszyn na świeżo rozszalowany strop bez wcześniejszej analizy nośności może skończyć się katastrofą lokalną.
- Wyznaczenie stref bezpiecznego obciążania – kierownik może nanieść na rzut stropu strefy, gdzie można składować materiały (np. przy ścianach nośnych, nad podciągami), oraz strefy zakazane do czasu osiągnięcia odpowiedniej wytrzymałości.
- Kontrola robót mokrych – wylewki, jastrychy, ścianki działowe murowane bezpośrednio na stropie zwiększają obciążenie; ich harmonogram powinien być skoordynowany z rzeczywistym stopniem dojrzałości betonu.
Uzgodnienie zasad użytkowania stropu po rozszalowaniu i wpisanie ich do dziennika budowy zabezpiecza zarówno konstrukcję, jak i samego kierownika przed późniejszymi roszczeniami.
Najczęściej zadawane pytania (FAQ)
Po ilu dniach można bezpiecznie rozszalować strop w domu jednorodzinnym?
Na wielu budowach funkcjonuje „magiczne” 14 dni, ale raz się to sprawdza, a raz kończy rysami i ugięciami. Bezpieczny termin zależy od klasy betonu, rozpiętości stropu, warunków pogodowych i sposobu pielęgnacji, więc sztywna liczba dni z kalendarza zwyczajnie bywa złudna.
Decyzję powinien podjąć kierownik budowy na podstawie: dokumentów z betoniarni (klasa, domieszki), daty betonowania, przebiegu dojrzewania betonu (upał, chłód, deszcz, mróz) oraz stanu samego stropu. Im większa rozpiętość i słabsze warunki dojrzewania, tym dłużej podpory muszą zostać – często częściowo, w formie podpór pośrednich.
Kto decyduje o zdjęciu szalunków i podpór stropu – ekipa czy kierownik budowy?
Na małych budowach często „decyduje” ten, kto trzyma pod ręką młotek, czyli ekipa, która chce szybko zwolnić szalunki. Z punktu widzenia prawa budowlanego to błąd – formalną decyzję o rozszalowaniu podejmuje kierownik budowy i to on ponosi za nią odpowiedzialność.
Kierownik powinien obejrzeć strop, podpory i dokumentację, a następnie wpisać decyzję do dziennika budowy z datą i zakresem: częściowe czy całkowite rozszalowanie. Jeśli szalunki zostały zdjęte „na gębę”, bez jego zgody, inwestor ma pełne prawo żądać wyjaśnień i ponownego sprawdzenia konstrukcji.
Jak wygląda prawidłowy odbiór stropu przed rozszalowaniem przez kierownika budowy?
Dobry kierownik nie zatrzymuje się w drzwiach i nie rzuca okiem „z progu”. Przechodzi po całej powierzchni stropu, ogląda okolice ścian nośnych, podciągów, wieńców i otworów, zwraca uwagę na rysy, ugięcia, wykruszenia i wszelkie nietypowe odkształcenia.
Od spodu sprawdza stan deskowania i podpór: czy nie ma śladów osiadania, wygiętych stempli, luzów w głowicach. Dodatkowo weryfikuje zgodność z projektem (grubość płyty, układ żeber, typ stropu) oraz notuje warunki dojrzewania betonu. Mini-wniosek: odbiór to połączenie oględzin, sprawdzenia papierów i zdrowego rozsądku, a nie szybki podpis w biegu.
Jakie objawy po rozszalowaniu stropu są niepokojące dla inwestora?
Niewielkie, włoskowate rysy skurczowe mogą się pojawić i zazwyczaj nie są groźne. Alarm podnosimy przy rysach szerokich, ciągłych (np. wzdłuż ściany nośnej), widocznym „siadaniu” jednego narożnika czy wyraźnych ugięciach, które można dostrzec z poziomu niższej kondygnacji lub odczuć „gołym okiem” pod nogami.
Do niepokojących sygnałów należą też: wykruszenia betonu przy podporach, odsłonięte zbrojenie, pęknięte żebra stropu gęstożebrowego, wygięte lub opadnięte podpory montażowe w trakcie zdejmowania szalunku. W takiej sytuacji strop powinien obejrzeć kierownik, a przy poważniejszych oznakach – także projektant konstrukcji.
Czy można oprzeć ściany działowe na świeżo rozszalowanym stropie?
Na wielu budowach po zdjęciu szalunków od razu wchodzą murarze – „żeby nie tracić czasu”. Jeżeli strop nie osiągnął jeszcze wymaganej wytrzymałości, dołożenie ścian działowych, bloczków czy pustaków może spowodować nadmierne ugięcia i zarysowania, które wyjdą dopiero po kilku tygodniach.
Bezpieczne obciążanie stropu (ściany działowe, składowanie materiałów, wylewki) powinno się odbywać zgodnie z wytycznymi projektanta i po akceptacji kierownika budowy. Często oznacza to pozostawienie części podpór jeszcze przez pewien czas, nawet gdy deskowanie z dolnej powierzchni płyty jest już zdjęte.
Czy zawsze trzeba robić badanie wytrzymałości betonu przed rozszalowaniem stropu?
Na typowych domach jednorodzinnych najczęściej opiera się na dokumentach z betoniarni i doświadczeniu kierownika, który zna warunki dojrzewania betonu na danej budowie. Badania wytrzymałości (np. próbki walcowe, młotek Schmidta) zleca się głównie przy większych obiektach lub gdy pojawiają się poważne wątpliwości co do jakości betonu.
Jeśli beton był lan y przy skrajnie niekorzystnej pogodzie, doszło do przerw roboczych, zbyt szybkiego wysychania lub podejrzanie rzadkiej mieszanki, dodatkowe badanie może uratować strop przed zbyt wczesnym rozdeskowaniem. To narzędzie pomocnicze dla kierownika, a nie fanaberia inwestora.
Co powinien zrobić inwestor, gdy ekipa chce zdjąć szalunki bez obecności kierownika?
Typowy scenariusz: ekipa mówi „my już wszystko wiemy, robimy tak od lat”, a kierownik „nie ma kiedy podjechać”. Inwestor zostaje między młotem a kowadłem, bo każde opóźnienie to dodatkowe koszty i nerwy.
W takiej sytuacji rozsądnie jest:
- zażądać obecności kierownika i wpisu do dziennika budowy przed rozszalowaniem,
- poprosić inspektora nadzoru (jeśli jest) o interwencję,
- wstrzymać zdjęcie podpór, jeżeli są poważne wątpliwości co do bezpieczeństwa.
Bez czytelnej decyzji kierownika cała odpowiedzialność przesuwa się w stronę wykonawcy i inwestora, a to najprostsza droga do późniejszych sporów o rysy i naprawy.
Najważniejsze wnioski
- Decyzja o rozszalowaniu stropu to moment krytyczny: zbyt wczesne zdjęcie podpór grozi rysami, ugięciami, koniecznością wzmacniania, a w skrajnym przypadku – zagrożeniem bezpieczeństwa użytkowników.
- Kierownik budowy ponosi pełną odpowiedzialność techniczną i prawną za rozdeskowanie stropu, dlatego musi faktycznie obejrzeć konstrukcję, ocenić jej stan i udokumentować decyzję w dzienniku budowy.
- Odbiór stropu przed rozszalowaniem nie może być „na słowo” – potrzebny jest formalny etap z wpisem zawierającym m.in. datę betonowania, warunki pogodowe, klasę betonu, rodzaj podpór i zakres rozszalowania.
- Na budowie role są rozdzielone: kierownik decyduje o rozszalowaniu, nadzór inwestorski może je wstrzymać i żądać badań, wykonawca tylko realizuje polecenia, a projektant jest punktem odniesienia przy wątpliwościach.
- Rutynowe podejście „zawsze tak robimy, po 14 dniach zdejmujemy podpory” jest ryzykowne, bo każdy strop ma inną rozpiętość, klasę betonu, układ podpór i warunki dojrzewania mieszanki.
- Zaufanie wyłącznie do „doświadczenia” ekipy jest niewystarczające; decyzja powinna opierać się na projekcie, normach, rzeczywistych warunkach betonowania i pielęgnacji oraz na oględzinach betonu (ugięcia, rysy, wykruszenia).
- Odbiór stropu przed rozszalowaniem to połączenie kontroli dokumentacji, rzetelnej inspekcji na budowie i asertywnej postawy kierownika wobec presji na przyspieszanie robót.
Opracowano na podstawie
- PN-EN 13670: Wykonywanie konstrukcji z betonu. Polski Komitet Normalizacyjny (2011) – Wymagania wykonania, pielęgnacji i rozdeskowania konstrukcji betonowych
- PN-EN 1992-1-1 Eurokod 2: Projektowanie konstrukcji z betonu – Część 1-1. Polski Komitet Normalizacyjny (2008) – Zasady projektowania stropów żelbetowych, klasy betonu, ugięcia, rysy
- Prawo budowlane. Ustawa z dnia 7 lipca 1994 r.. Sejm Rzeczypospolitej Polskiej – Obowiązki kierownika budowy, nadzoru i uczestników procesu budowlanego
- Warunki techniczne, jakim powinny odpowiadać budynki i ich usytuowanie. Ministerstwo Rozwoju i Technologii (2022) – Wymagania bezpieczeństwa konstrukcji i użytkowania budynków
- Instrukcja ITB 447/2009: Wykonywanie i odbiór robót betonowych i żelbetowych. Instytut Techniki Budowlanej (2009) – Zalecenia dot. betonowania, pielęgnacji, czasu podparcia i rozdeskowania
- Konstrukcje żelbetowe. Tom 1. Elementy prętowe. Wydawnictwo Naukowe PWN (2010) – Podstawy pracy konstrukcji żelbetowych, ugięcia, rysy, nośność stropów
